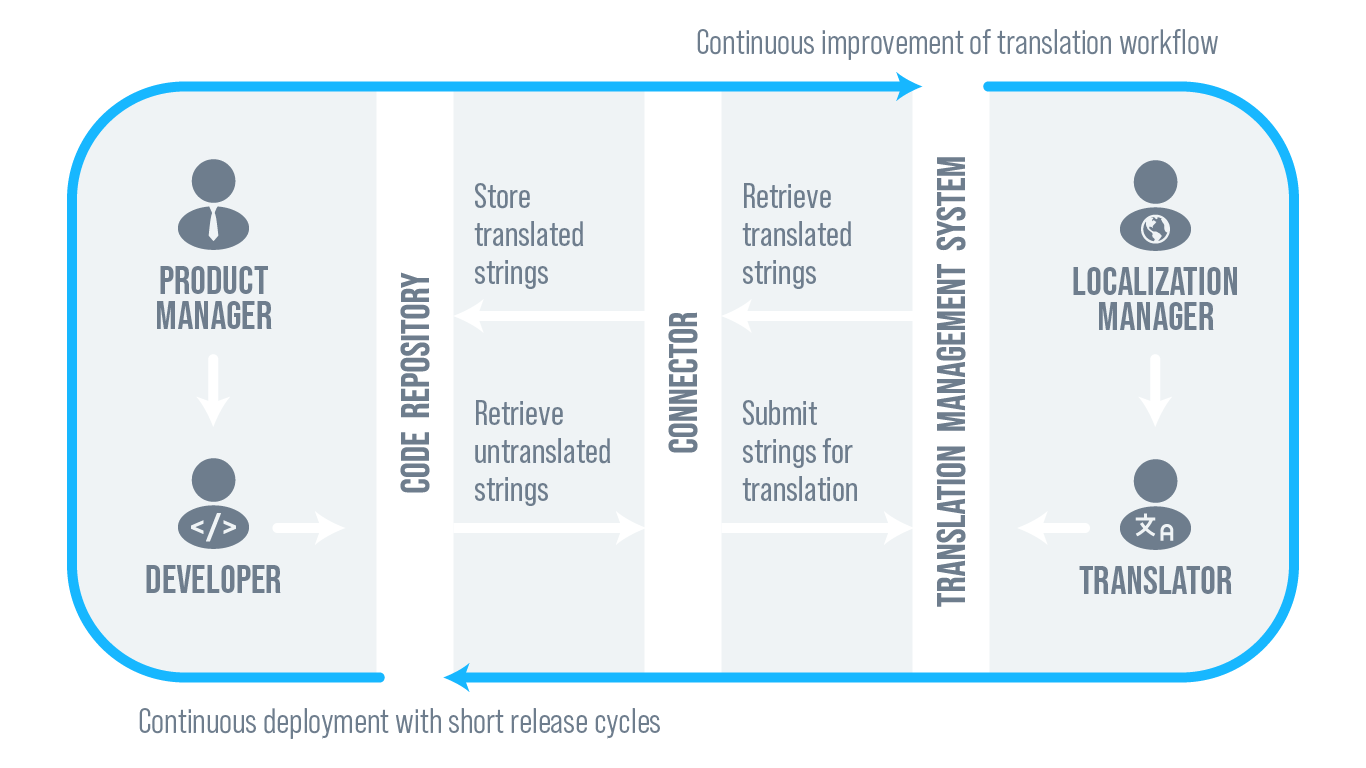

La localización continua ayuda en proyectos y trabajos que tienen cambios incrementales y requieren una entrega continua de textos traducidos actualizados. Es la integración del flujo de trabajo de localización en el proceso de desarrollo en lugar de la tradición de que ocurra después del proceso de desarrollo. Como ejemplo, en el entorno de desarrollo de software, los Strings de texto actualizados se transfieren automáticamente al TMS y se procesan a tiempo con el ciclo de lanzamiento.
Los trabajos continuos y los proyectos continuos no tienen las mismas capacidades.
Los trabajos continuos y la Creación automática de proyectos (APC) son independientes entre sí. La configuración del trabajo continuo no tiene efecto en el comportamiento de APC.
|
Característica |
Trabajos continuos |
Proyectos continuos |
|---|---|---|
|
Monitores (mediante un conector de integración) |
Archivos individuales |
Una carpeta de archivos |
|
Proyecto único |
Archivos de diferentes repositorios y ubicaciones |
Una carpeta en un repositorio (excepto en Git y Sitecore, donde se pueden supervisar varias carpetas) |
|
Tipos de archivo |
Limitado |
Todo |
|
Flujos de trabajo |
Sí |
Sí |
|
Segmentos sin cambios trasladados al archivo actualizado |
Sí |
Sí |
|
Pretraducción |
Sí |
Sí |
|
Cálculos de fecha de entrega |
No |
Sí |
|
Análisis/Presupuestos |
No |
Sí |
Al utilizar la función de actualizar fuente, el cálculo de palabras relacionado con la asignación de palabras de la suscripción se ejecuta de una manera diferente para considerar solo la cantidad de texto que se ha añadido o cambiado en el contenido actualizado.

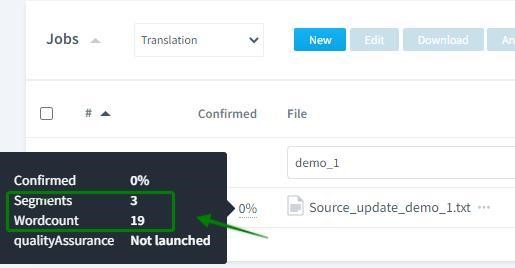

El resumen del trabajo indica el número de segmentos y el recuento de palabras de la carga inicial de un trabajo.
Utilizando la función actualizar fuente, un archivo importado previamente puede actualizarse con un nuevo archivo de fuente.

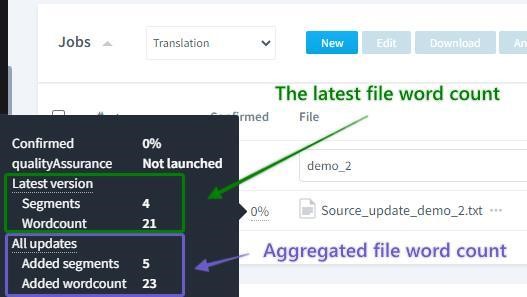

Añadiendo cuatro oraciones (dos sin cambios con un total de 17 palabras, dos cambiadas con un total de 4 palabras), el resumen del trabajo indica los recuentos de la última versión así como los recuentos agregados.
Segmentos añadidos: número total de segmentos anterior + número de segmentos cambiados
Recuento de palabras añadido: recuento de palabras total anterior + total de palabras añadidas en los segmentos cambiados
En nuestro ejemplo:
Segmentos añadidos: 3 + 2 = 5
Recuento de palabras añadido: 19 + 4 = 23

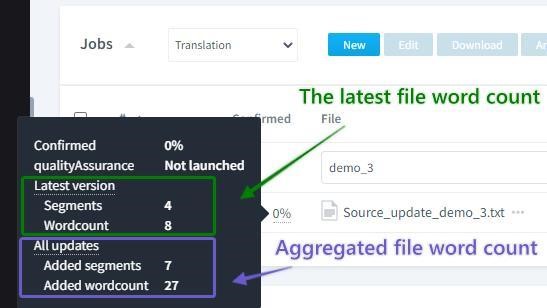

En una actualización adicional (cuatro oraciones: dos sin cambios con un total de 4 palabras, y dos cambiadas con un total de otras 4), el resumen del trabajo se actualiza con la última versión, y la agregación refleja todas las actualizaciones.
Nota
Los cambios realizados en los segmentos de fuente en el editor no afectan el recuento de palabras de la suscripción. Sin embargo, esos cambios sí afectan cómo se calcula el recuento de palabras al utilizar la función de actualizar fuente; el archivo cargado se compara con la versión del archivo visible en el editor. Si un archivo se carga en un proyecto, se edita en el editor uniendo segmentos, o se añaden o eliminan algunas palabras y luego se carga de nuevo, el recuento de palabras de los segmentos cambiados se añade al recuento de palabras de la suscripción.
Creación automática de proyectos (APC) se puede configurar para actualizar continuamente un proyecto existente. Cuando está habilitado, se crea un nuevo proyecto y se utiliza continuamente para todas las actualizaciones de los archivos de fuente que ya están en ese proyecto en lugar de crear un nuevo proyecto cada vez que se detecta un cambio en un archivo de fuente.
Plantillas de proyecto solo se aplican durante la creación del proyecto. Cualquier cambio en las plantillas de proyecto asociadas con APC no se tiene en cuenta para ningún trabajo nuevo o existente en el proyecto ya creado.
-
Eliminar un idioma meta de un proyecto continuo
Eliminar un idioma meta de una plantilla de proyecto de APC no afecta a los proyectos que la APC ya creó. Para dejar de añadir nuevos trabajos en un idioma meta específico:
-
Establezca el estado del proyecto existente como completado o cancelado.
-
Elimine el idioma meta de la plantilla de proyecto.
En la Siguiente ejecución de APC, se crea un nuevo proyecto sin el idioma eliminado. El APC importa solo los trabajos cambiados entre iteraciones. El uso de Forzar importar importa todo el contenido en la carpeta supervisada.
-
Después de una actualización del archivo fuente, los lingüistas reciben notificaciones por correo electrónico y en el editor. Pueden elegir Recargar ahora para aplicar la actualización de inmediato o Recargar más tarde para esperar hasta el Siguiente cambio de fuente. La fuente también se puede actualizar manualmente con Actualizar trabajo.
Estado del trabajo actualizaciones:
-
Si el estado es Nuevo, Enviado por correo electrónico, Aceptado, Rechazado o Rechazado, el trabajo se vuelve a cargar y se mantiene el estado.
-
Si el estado es Completado o Entregado, el trabajo se vuelve a cargar y el estado cambia a Enviado por correo electrónico.
-
Si el estado del primer paso del flujo de trabajo es Cancelado, el trabajo se deja sin cambios.
-
Antes de actualizar, los segmentos sin cambios se copian junto con la traducción en la meta.
-
Si se elimina un trabajo en un proyecto continuo y se realiza una actualización del archivo fuente en el repositorio en línea, se crea un nuevo trabajo.
-
Si un archivo fuente se elimina o se mueve de su ubicación original, los trabajos existentes asociados con ese archivo no se eliminan automáticamente.
Reapertura de proyectos continuos completados cuando se detecta nuevo trabajo:
-
Si un proyecto se establece en Completado y el proyecto continuo escanea un repositorio para encontrar trabajo procesable, establece el proyecto en Asignado para indicar nuevo trabajo.
-
Si el estado de un proyecto existente es Cancelado y un archivo ha sido modificado o se detecta uno nuevo, se crea un nuevo proyecto continuo.
Exportación de traducciones de vuelta al repositorio
-
Cuando el proyecto es continuo, los trabajos se exportan cuando el último paso del flujo de trabajo está Completado.
-
Los trabajos se pueden exportar manualmente eligiendo > . Incluso los archivos sin cambios serán exportados.
-
Cada archivo meta se almacena en una ruta meta especificada en la configuración del CP.
Reimportación:
-
Los trabajos se pueden reimportar desde el menú en la tabla de trabajos.
Integraciones:
-
Si se define un esquema de fecha de entrega para un servicio asociado a un proyecto continuo, este se aplica a los trabajos nuevos o actualizados.
-
Si se define una lista de precios para un servicio asociado a un proyecto continuo, esta se utiliza para generar presupuestos para los trabajos nuevos o actualizados.
